শনিবার, ১০ অক্টোবর, ২০২৬, ঢাকা

রূপপুরে বিদ্যুৎ উৎপাদনের অপেক্ষা, স্বস্তির আশা ও নিরাপত্তার চ্যালেঞ্জ

মহিউদ্দিন রাব্বানি
প্রকাশিত: ১০ অক্টোবর ২০২৬, ০৭:৩০ পিএম

শেয়ার করুন:

রূপপুরে বিদ্যুৎ উৎপাদনের অপেক্ষা, স্বস্তির আশা ও নিরাপত্তার চ্যালেঞ্জ
ডিসেম্বরে শুরু হবে বিদ্যুৎ উৎপাদন। ছবি: এআই
  • জ্বালানি সংকটে স্বস্তি, কতটা কমবে ঘাটতি
  • নিরাপত্তা উদ্বেগ, দরকার স্বচ্ছ তদারকি
  • ডলারের চাপে ব্যয় বৃদ্ধি, বাড়তি ২৬ হাজার কোটি
  • প্রথম ইউনিটের পর দ্বিতীয়টির অপেক্ষা
  • বিপুল বিনিয়োগ, সুফল মিলবে কতটা
  • স্বপ্নের দ্বারপ্রান্তে রূপপুর, চূড়ান্ত পরীক্ষা নিরাপত্তার

দীর্ঘ প্রতীক্ষা, বিপুল বিনিয়োগ আর নানা চড়াই-উতরাই পেরিয়ে অবশেষে বিদ্যুৎ উৎপাদনের গুরুত্বপূর্ণ ধাপে পৌঁছেছে দেশের প্রথম পারমাণবিক বিদ্যুৎকেন্দ্র রূপপুর। পাবনার ঈশ্বরদীতে পদ্মা নদীর তীরে নির্মিত ২ হাজার ৪০০ মেগাওয়াট ক্ষমতার এই বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে নিয়ন্ত্রিত পারমাণবিক বিক্রিয়া শুরুর অনুমোদন দিয়েছে বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষ (বায়েরা)। পরিকল্পনা অনুযায়ী পরবর্তী কার্যক্রম এগোলে চলতি বছরের ডিসেম্বরের শেষ নাগাদ পরীক্ষামূলকভাবে জাতীয় গ্রিডে বিদ্যুৎ সরবরাহ শুরু হতে পারে।

দীর্ঘদিনের অপেক্ষার পর এই সম্ভাবনা দেশের বিদ্যুৎ খাতে নতুন সক্ষমতা যুক্ত হওয়ার এবং আমদানিনির্ভর জ্বালানির ওপর চাপ কমানোর প্রত্যাশা জাগিয়েছে। তবে বিদ্যুৎ উৎপাদনের এই নতুন অধ্যায়ে প্রবেশের সঙ্গে সঙ্গে সামনে এসেছে প্রকল্পটির নিরাপত্তা নিশ্চিত করা, বিপুল বিনিয়োগের যথাযথ সুফল পাওয়া, ব্যয় বৃদ্ধি ও বাস্তবায়নে দীর্ঘসূত্রতার প্রভাব সামাল দেওয়া এবং বাণিজ্যিক উৎপাদনের নির্দিষ্ট সময়সীমা নিশ্চিত করার মতো গুরুত্বপূর্ণ চ্যালেঞ্জ।

ফলে রূপপুরের উৎপাদন শুরুর সম্ভাবনা একদিকে যেমন বিদ্যুৎ খাতে স্বস্তির আশা তৈরি করছে, অন্যদিকে তেমনি প্রকল্পটির দীর্ঘমেয়াদি নিরাপত্তা, অর্থনৈতিক কার্যকারিতা ও জাতীয় জ্বালানি ব্যবস্থায় প্রত্যাশিত অবদান নিয়ে নতুন আলোচনার জন্ম দিচ্ছে।

ডিসেম্বরে গ্রিডে বিদ্যুৎ, এখনো বাকি কয়েক ধাপ

গত ৮ অক্টোবর রূপপুরের প্রথম ইউনিটে ফিজিক্যাল স্টার্ট-আপের জন্য প্রয়োজনীয় লাইসেন্স হস্তান্তর করে বায়েরা। সংস্থাটির চেয়ারম্যান এম মাহমুদুল হাসান বাংলাদেশ পরমাণু শক্তি কমিশনের চেয়ারম্যান ড. এম মইনুল হোসেন এবং নিউক্লিয়ার পাওয়ার প্ল্যান্ট কোম্পানি বাংলাদেশ লিমিটেডের (এনপিসিবিএল) ব্যবস্থাপনা পরিচালক ড. জায়েদুল হাসানের হাতে লাইসেন্স তুলে দেন।

আরও পড়ুন

দ্রুত সময়ে জাতীয় গ্রিডে যুক্ত হবে রূপপুরের বিদ্যুৎ: রোসাটম

এ অনুমোদনের ফলে প্রথম ইউনিটের রিঅ্যাক্টরে নিয়ন্ত্রিত পারমাণবিক চেইন রিঅ্যাকশন শুরুর পথ তৈরি হয়েছে। প্রকল্পসংশ্লিষ্ট ব্যক্তিরা বলছেন, বিদ্যুৎ উৎপাদনের প্রস্তুতিতে এটি গুরুত্বপূর্ণ মাইলফলক। তবে অনুমোদন পাওয়ার অর্থ এই নয় যে, সঙ্গে সঙ্গেই জাতীয় গ্রিডে বিদ্যুৎ সরবরাহ শুরু হবে। এর আগে রিঅ্যাক্টরের কার্যক্রম, নিয়ন্ত্রণব্যবস্থা ও নিরাপত্তাসংশ্লিষ্ট যন্ত্রপাতির কার্যকারিতা যাচাই করতে হবে।

পরবর্তী গুরুত্বপূর্ণ ধাপ ‘ফার্স্ট ক্রিটিক্যালিটি’। এ পর্যায়ে রিঅ্যাক্টরে প্রথমবারের মতো স্বয়ংসম্পূর্ণ ও নিয়ন্ত্রিত পারমাণবিক চেইন রিঅ্যাকশন প্রতিষ্ঠা করা হবে। এরপর রিঅ্যাক্টরের বিভিন্ন পরামিতি, নিরাপত্তাব্যবস্থা ও নিয়ন্ত্রণ সরঞ্জামের কার্যকারিতা নিবিড়ভাবে পর্যবেক্ষণ করা হবে। এ ধাপসহ পুরো ফিজিক্যাল স্টার্ট-আপ প্রক্রিয়ায় প্রায় ৩০ থেকে ৪০ দিন সময় লাগতে পারে।

পরীক্ষার ফলাফল সন্তোষজনক হলে ধাপে ধাপে রিঅ্যাক্টরের ক্ষমতা বাড়ানো হবে। এরপর শুরু হবে ‘পাওয়ার স্টার্ট-আপ’ পর্যায়। এ সময় টারবাইন ও জেনারেটরের সঙ্গে রিঅ্যাক্টরের সমন্বয় পরীক্ষা করে জাতীয় গ্রিডে বিদ্যুৎ সরবরাহের প্রস্তুতি নেওয়া হবে। এজন্য পরিচালনাকারী সংস্থাকে বায়েরা থেকে ট্রায়াল অপারেশনাল লাইসেন্সও নিতে হবে।

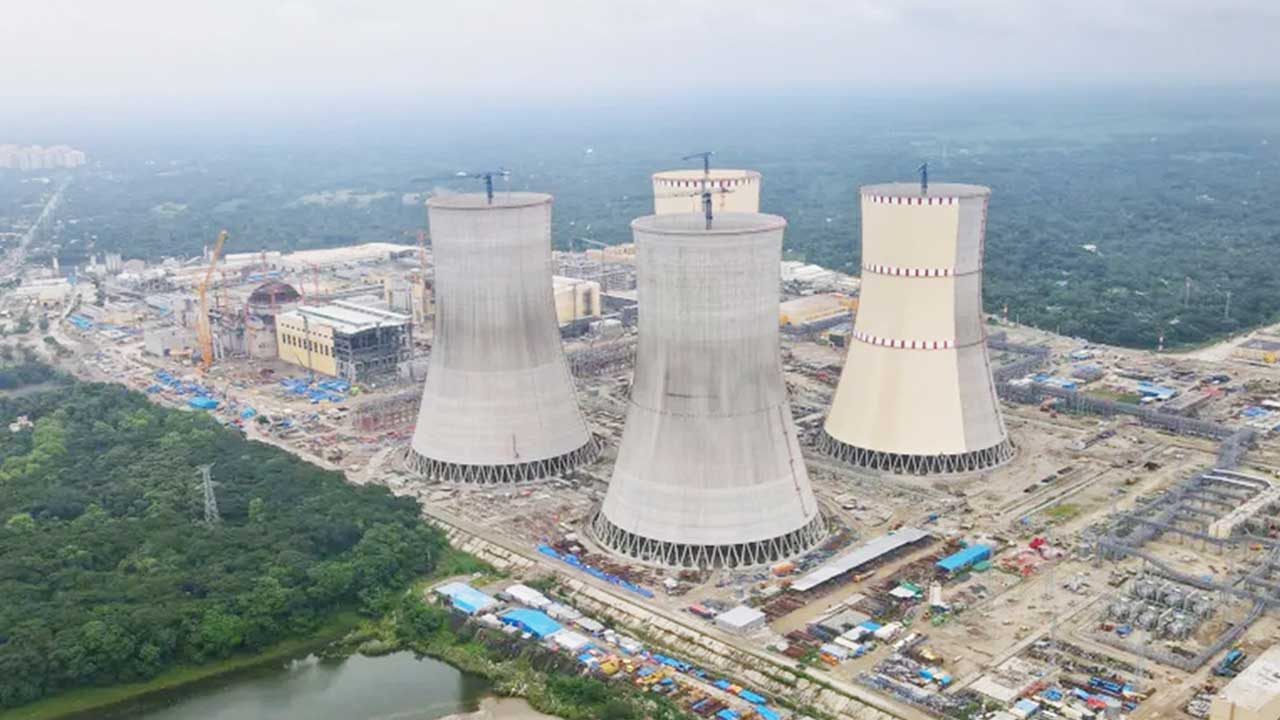

Ruppur2

এনপিসিবিএলের ঊর্ধ্বতন কর্মকর্তাদের ভাষ্য, নিয়ন্ত্রক সংস্থার অনুমোদন ও প্রয়োজনীয় পরীক্ষা সম্পন্ন হলে আগামী ডিসেম্বরের শেষ নাগাদ পরীক্ষামূলকভাবে গ্রিডে বিদ্যুৎ সরবরাহ শুরু হতে পারে। তবে নির্ধারিত সময়ে গ্রিডে সংযোগ দেওয়া সম্ভব হলেও শুরুতেই পূর্ণ সক্ষমতায় উৎপাদন হবে না। প্রথমে কম ক্ষমতায় উৎপাদন শুরু করে ধাপে ধাপে তা ২০ থেকে ২৫ শতাংশে উন্নীত করার পরিকল্পনা রয়েছে। গ্রিডে সংযোগের পর পরীক্ষামূলক উৎপাদন সাত থেকে আট মাস পর্যন্ত চলতে পারে।

অর্থাৎ ডিসেম্বরে পরীক্ষামূলক বিদ্যুৎ সরবরাহ শুরু হলেও পূর্ণ সক্ষমতায় উৎপাদনের জন্য আরও সময় প্রয়োজন হবে। উৎপাদন শুরুর সুনির্দিষ্ট সময় নির্ভর করছে পরীক্ষার ফলাফল, কারিগরি প্রস্তুতি ও নিয়ন্ত্রক সংস্থার পরবর্তী অনুমোদনের ওপর।

জ্বালানি সংকটে স্বস্তির প্রত্যাশা

রূপপুরের দুটি ইউনিটের সম্মিলিত উৎপাদনক্ষমতা দুই হাজার ৪০০ মেগাওয়াট। প্রতিটি ইউনিটের ক্ষমতা এক হাজার ২০০ মেগাওয়াট। কেন্দ্রটি পুরোপুরি চালু হলে দেশের বিদ্যুৎ সরবরাহব্যবস্থায় উল্লেখযোগ্য অবদান রাখার প্রত্যাশা করছেন সংশ্লিষ্টরা।

বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনাম জানিয়েছেন, কেন্দ্রটি দেশের মোট বিদ্যুৎ চাহিদার প্রায় ১১ শতাংশ পূরণ করতে সক্ষম হবে। তবে বাস্তবে কতটা বিদ্যুৎ পাওয়া যাবে, তা নির্ভর করবে কেন্দ্রের উৎপাদনক্ষমতার ব্যবহার, রক্ষণাবেক্ষণ, বিদ্যুতের চাহিদা এবং জাতীয় গ্রিডে সরবরাহের ধারাবাহিকতার ওপর।

আরও পড়ুন

দেশে পৌঁছেছে রূপপুর বিদ্যুৎকেন্দ্রের প্রথম ইউনিটের ইউরেনিয়াম

দেশে বিদ্যুতের চাহিদা বৃদ্ধির পাশাপাশি গ্যাসের ঘাটতি, জ্বালানি আমদানির ব্যয় এবং বিদ্যুৎ উৎপাদনে বিভিন্ন উৎসের ওপর নির্ভরশীলতা জ্বালানি খাতকে চাপে রেখেছে। এ পরিস্থিতিতে রূপপুর থেকে নির্ভরযোগ্য বিদ্যুৎ সরবরাহ শুরু হলে উৎপাদনের উৎসে বৈচিত্র্য আসবে। একই সঙ্গে গ্যাসভিত্তিক বিদ্যুৎ উৎপাদনের ওপর চাপ কিছুটা কমানোর সুযোগ তৈরি হতে পারে।

তবে রূপপুর চালু হলেই বিদ্যুতের ঘাটতি পুরোপুরি দূর হবে, এমন প্রত্যাশার বাস্তব ভিত্তি নেই। পরীক্ষামূলক পর্যায়ে কেন্দ্রটির উৎপাদন ধাপে ধাপে বাড়ানো হবে। দ্বিতীয় ইউনিট চালু না হওয়া পর্যন্ত প্রকল্পটির পূর্ণ সক্ষমতাও কাজে লাগানো সম্ভব হবে না। এ ছাড়া উৎপাদিত বিদ্যুৎ নিরবচ্ছিন্নভাবে গ্রাহকের কাছে পৌঁছাতে সঞ্চালন ও বিতরণব্যবস্থার সক্ষমতা নিশ্চিত করাও জরুরি।

রাশিয়ার রাষ্ট্রীয় পরমাণু শক্তি করপোরেশন রোসাটমও প্রথম ইউনিট থেকে যত দ্রুত সম্ভব পরীক্ষামূলক বিদ্যুৎ জাতীয় গ্রিডে সরবরাহের প্রতিশ্রুতি দিয়েছে। শুক্রবার (৯ অক্টেবর) মস্কোয় বাংলাদেশের বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনামের সঙ্গে রোসাটমের মহাপরিচালক আলেক্সি লিখাচেভের বৈঠকে প্রকল্পের অগ্রগতি ও বিদ্যুৎ উৎপাদনের সময়সীমা নিয়ে আলোচনা হয়। বৈঠকে আগামী বছর দ্বিতীয় ইউনিটের কমিশনিং ও প্রাথমিক চালুকরণ কার্যক্রম শুরুর পরিকল্পনার কথাও জানানো হয়।

নিরাপত্তা নিয়ে উদ্বেগ, প্রয়োজন স্বচ্ছ তদারকি

বিদ্যুৎ উৎপাদনের সম্ভাবনার পাশাপাশি রূপপুরকে ঘিরে স্থানীয় বাসিন্দাদের একাংশের মধ্যে নিরাপত্তা নিয়ে উদ্বেগ রয়েছে। পারমাণবিক বিদ্যুৎকেন্দ্রের ক্ষেত্রে যেকোনো ধরনের দুর্ঘটনার সম্ভাবনা মোকাবিলা, তেজস্ক্রিয় পদার্থের ব্যবস্থাপনা এবং জরুরি পরিস্থিতিতে দ্রুত সাড়া দেওয়ার সক্ষমতা অত্যন্ত গুরুত্বপূর্ণ।

প্রকল্প কর্তৃপক্ষের দাবি, আন্তর্জাতিক নিরাপত্তামান এবং অতীতের পারমাণবিক দুর্ঘটনা থেকে পাওয়া শিক্ষা বিবেচনায় নিয়ে কেন্দ্রটি নির্মাণ করা হয়েছে। তবে নির্মাণপর্বে নিরাপত্তাব্যবস্থা স্থাপনই যথেষ্ট নয়। বিদ্যুৎকেন্দ্র পরিচালনার পুরো সময়জুড়ে নিয়মিত পরীক্ষা, স্বাধীন নিয়ন্ত্রক তদারকি, দক্ষ জনবল এবং জরুরি ব্যবস্থাপনার কার্যকর প্রস্তুতি বজায় রাখতে হবে।

এ ক্ষেত্রে আশপাশের জনগোষ্ঠীকে নিরাপত্তাব্যবস্থা সম্পর্কে স্পষ্ট ধারণা দেওয়া, জরুরি পরিস্থিতিতে করণীয় জানানো এবং নির্ভরযোগ্য তথ্য প্রকাশ করাও জরুরি। মানুষের উদ্বেগকে গুরুত্ব দিয়ে স্বচ্ছভাবে নিরাপত্তাসংশ্লিষ্ট তথ্য তুলে ধরতে পারলে প্রকল্পটির প্রতি আস্থা বাড়বে।

পারমাণবিক বিদ্যুৎকেন্দ্রের নিরাপত্তা নিয়ে আশঙ্কা থাকলেও স্থানীয় পর্যায়ে এ প্রকল্পকে ঘিরে কর্মসংস্থান ও ব্যবসা-বাণিজ্যের প্রসার ঘটেছে। নির্মাণকাজে যুক্ত মানুষের পাশাপাশি স্থানীয় দোকানপাট, আবাসন ও সেবামূলক ব্যবসার সুযোগ তৈরি হয়েছে। তরুণদের অনেকে ভবিষ্যতে এ কেন্দ্রে কাজ করার প্রত্যাশা করছেন। ফলে প্রকল্পটিকে ঘিরে স্থানীয়দের মধ্যে অর্থনৈতিক আশার পাশাপাশি নিরাপত্তা নিয়ে সতর্কতাও রয়েছে।

ব্যয় বেড়েছে ২৬ হাজার কোটি টাকা

রূপপুর দেশের ইতিহাসের বৃহত্তম অবকাঠামো প্রকল্পগুলোর একটি। প্রকল্পটির মূল মেয়াদ ছিল ২০২৫ সালের ডিসেম্বর পর্যন্ত। দুই দফায় মেয়াদ বাড়িয়ে তা ২০২৮ সালের জুন পর্যন্ত নির্ধারণ করা হয়েছে।

প্রকল্পসংশ্লিষ্ট সূত্রের তথ্য অনুযায়ী, ঠিকাদারের সঙ্গে চুক্তির শর্তের কারণে শুধু মেয়াদ বাড়ানোর জন্য ব্যয় বৃদ্ধির সুযোগ না থাকলেও ডলারের বিনিময় হার বেড়ে যাওয়ায় প্রকল্প ব্যয় প্রায় ২৬ হাজার কোটি টাকা বেড়েছে। বর্তমানে প্রকল্পটির মোট ব্যয় ধরা হয়েছে ১ লাখ ৩৮ হাজার ৬৮৬ কোটি টাকা।

বিপুল বিনিয়োগের এই প্রকল্প থেকে প্রত্যাশিত সুফল পেতে উৎপাদনক্ষমতা কার্যকরভাবে ব্যবহার এবং পরিচালন ব্যয় নিয়ন্ত্রণ গুরুত্বপূর্ণ। বিদ্যুৎ উৎপাদন শুরু হওয়ার পর কেন্দ্রটির প্রকৃত উৎপাদন ব্যয়, ঋণ পরিশোধের চাপ, রক্ষণাবেক্ষণ ব্যয় এবং বিদ্যুৎ বিক্রির আর্থিক হিসাবও গুরুত্বপূর্ণ হয়ে উঠবে।

রূপপুরের প্রাথমিক আয়ুষ্কাল ৬০ বছর। কারিগরি মূল্যায়ন ও প্রয়োজনীয় শর্ত পূরণসাপেক্ষে ভবিষ্যতে এ মেয়াদ আরও ২০ থেকে ৩০ বছর বাড়ানোর সুযোগ থাকতে পারে। এত দীর্ঘ সময়ের জন্য নির্মিত বিদ্যুৎকেন্দ্রের ক্ষেত্রে দক্ষ জনবল তৈরি, নিয়মিত রক্ষণাবেক্ষণ এবং তেজস্ক্রিয় বর্জ্য ব্যবস্থাপনার দীর্ঘমেয়াদি পরিকল্পনা প্রয়োজন।

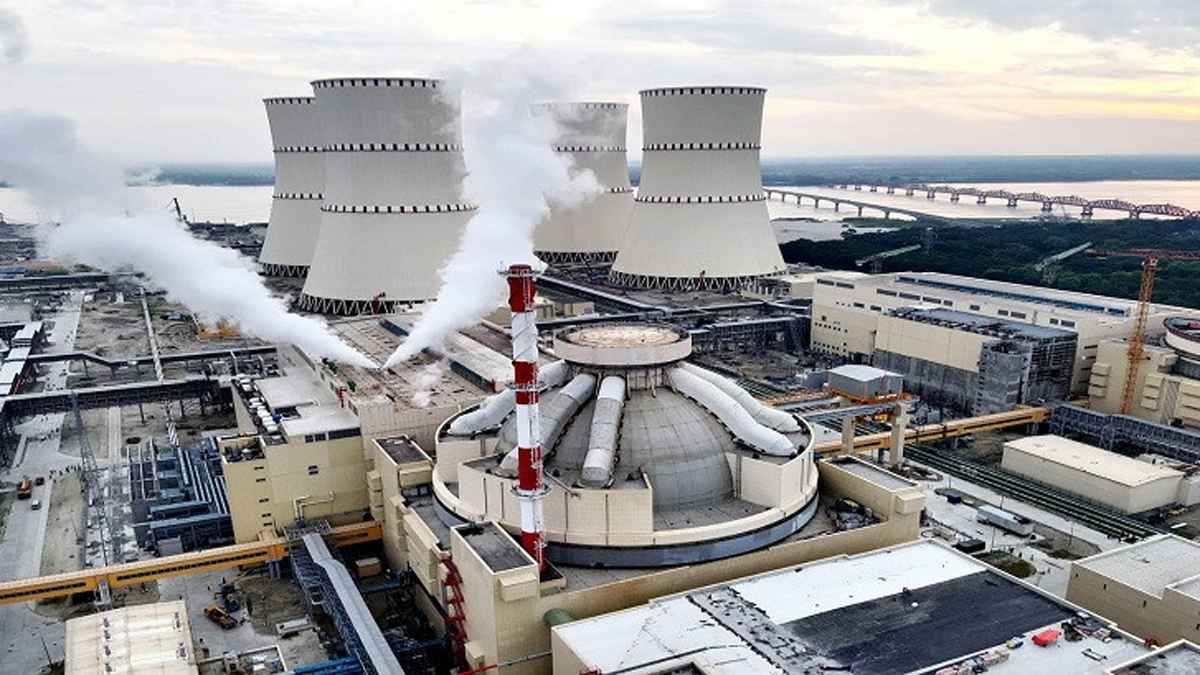

Ruppur3

প্রকল্পের ব্যয় বৃদ্ধি ও বাস্তবায়নে দীর্ঘ সময় লাগার বিষয়টি তাই শুধু নির্মাণপর্বের হিসাব নয়, ভবিষ্যতে বিদ্যুতের অর্থনৈতিক সুবিধা মূল্যায়নের ক্ষেত্রেও গুরুত্বপূর্ণ। বিপুল বিনিয়োগের বিপরীতে কেন্দ্রটি কতটা নির্ভরযোগ্য ও সাশ্রয়ী বিদ্যুৎ দিতে পারবে, তা নির্ধারণ করবে এর দীর্ঘমেয়াদি সাফল্য।

দ্বিতীয় ইউনিট চালু হতে আরও সময়

প্রথম ইউনিটের পাশাপাশি দ্বিতীয় ইউনিটের উৎপাদন শুরুও প্রকল্পটির পূর্ণ সক্ষমতা কাজে লাগানোর জন্য গুরুত্বপূর্ণ। রোসাটমের মহাপরিচালক আলেক্সি লিখাচেভ জানিয়েছেন, আগামী বছর দ্বিতীয় ইউনিটের কমিশনিং ও প্রাথমিক চালুকরণ কার্যক্রম শুরু করার পরিকল্পনা রয়েছে।

দুটি ইউনিট চালু হলে সম্মিলিতভাবে ২ হাজার ৪০০ মেগাওয়াট বিদ্যুৎ উৎপাদনের সক্ষমতা তৈরি হবে। তবে দ্বিতীয় ইউনিটের ক্ষেত্রেও প্রয়োজনীয় পরীক্ষা, নিরাপত্তা যাচাই এবং নিয়ন্ত্রক অনুমোদন সম্পন্ন করতে হবে। ফলে প্রথম ইউনিটের পরীক্ষামূলক উৎপাদন শুরু হওয়ার সঙ্গে দ্বিতীয় ইউনিটের বাণিজ্যিক উৎপাদন শুরুর সময়সীমাকে এক করে দেখার সুযোগ নেই।

আরও পড়ুন

রূপপুরের জ্বালানি আনতে আকাশসীমায় অনুমতি না দেওয়ার কারণ জানাল পাকিস্তান

রূপপুর প্রকল্পের পরিকল্পনা শুরু হয়েছিল ষাটের দশকে। দীর্ঘ আলোচনা ও প্রস্তুতির পর রাশিয়ার সঙ্গে চুক্তির মাধ্যমে প্রকল্পটির বাস্তবায়ন এগিয়ে যায়। ২০১৭ সালে আনুষ্ঠানিকভাবে নির্মাণকাজ শুরু হওয়ার পর বিভিন্ন জটিলতা ও সময়সীমা পরিবর্তনের মধ্য দিয়ে প্রকল্পটি বর্তমান পর্যায়ে পৌঁছেছে।

এখন প্রথম ইউনিটে নিয়ন্ত্রিত পারমাণবিক বিক্রিয়া শুরুর অনুমোদন পাওয়ায় উৎপাদনের পথে গুরুত্বপূর্ণ অগ্রগতি হয়েছে। তবে চূড়ান্ত সাফল্য নির্ভর করবে নিরাপত্তা ও কারিগরি শর্ত পূরণ, সময়মতো গ্রিডে সংযোগ এবং ধারাবাহিকভাবে বিদ্যুৎ উৎপাদন নিশ্চিত করার ওপর।

ডিসেম্বরের শেষ নাগাদ পরীক্ষামূলক সরবরাহ শুরু হলে দেশের বিদ্যুৎ খাতে নতুন অধ্যায় উন্মোচিত হবে। কিন্তু রূপপুরের প্রকৃত সাফল্য শুধু বিদ্যুৎ উৎপাদন শুরুর মধ্যে সীমাবদ্ধ নয়। কেন্দ্রটি কতটা নির্ভরযোগ্যভাবে পরিচালিত হয়, উৎপাদিত বিদ্যুৎ কতটা সাশ্রয়ী হয় এবং বিপুল বিনিয়োগের বিপরীতে দেশ কতটা সুফল পায়, তার ওপরই নির্ভর করবে দীর্ঘদিনের এই স্বপ্নের বাস্তব মূল্যায়ন।

নিউক্লিয়ার পাওয়ার প্ল্যান্ট কোম্পানি বাংলাদেশের ব্যবস্থাপনা পরিচালক মো. জাহিদুল হাসান ঢাকা মেইলকে বলেন, চলতি বছরের শেষ নাগাদ রূপপুরের প্রথম ইউনিট চালুর পরিকল্পনা রয়েছে। এর এক বছরের মধ্যে দ্বিতীয় ইউনিটও উৎপাদনে আনার লক্ষ্য নির্ধারণ করা হয়েছে। দুটি ইউনিট পূর্ণ সক্ষমতায় চালু হলে দেশের মোট বিদ্যুৎ চাহিদার ১০ শতাংশের বেশি পূরণ করা সম্ভব হবে।

তার মতে, বৈশ্বিক জ্বালানি সংকটের প্রেক্ষাপটে রূপপুরের বিদ্যুৎ দেশের জ্বালানি নিরাপত্তা জোরদার করার পাশাপাশি অর্থনৈতিক কর্মকাণ্ডেও ইতিবাচক ভূমিকা রাখবে।

এমআর/জেবি

আপডেট পেতে ফলো করুন

Google NewsWhatsAppMessenger
সর্বশেষ
জনপ্রিয়

সব খবর
